전기 사용 전 검사 준비 (신청 서류, 검사 항목, 한국전기안전공사)

smartguide24 2026. 7. 26. 13:15

목차


    공사가 거의 다 끝나가는 시점에 사용 전 검사 준비를 한 번에 완벽하게 할 수 있을까요? 서류 하나가 빠지거나 검사 신청 타이밍을 놓치면 검사 일정이 밀리고 준공 일정 전체가 영향을 받습니다. 전기설비 사용 전 검사는 공사가 완료된 전기설비가 전기 기술기준에 적합하게 시공됐는지 한국전기안전공사로부터 확인받는 법정 절차입니다. 어떤 서류를 언제까지 준비해야 하는지, 검사 당일 무엇을 확인하는지 실무 기준으로 정리해보겠습니다.

    핵심: 사용 전 검사는 검사 희망일 7일 전까지 한국전기안전공사에 신청해야 합니다. 설계도서·단선결선도·감리원 배치확인서·전기안전관리자 선임신고증명서가 기본 서류입니다.

    사용 전 검사란 — 법적 근거와 대상

    전기설비 사용 전 검사(Pre-use Inspection)란 자가용 전기설비를 새로 설치하거나 변경한 경우 사용 전에 한국전기안전공사로부터 전기 기술기준 적합 여부를 확인받는 법정 검사를 의미합니다. 전기안전관리법 제9조에 따라 전기설비 공사계획의 인가 또는 신고 대상이 되는 설비는 반드시 사용 전 검사를 받아야 합니다. 검사를 받지 않고 전기설비를 사용하면 법 위반으로 과태료 대상이 됩니다. 적용 대상은 수변전 설비를 갖춘 고압 자가용 전기설비가 대표적이며, 저압 자가용 전기설비도 일정 용량 이상은 검사 대상에 포함됩니다.

    검사는 변압기 뱅크별 또는 건축물 동별·층별로 구획이 가능한 경우 부분검사도 가능합니다. 공사가 순차적으로 진행되는 대형 프로젝트에서는 먼저 완성된 구간부터 부분검사를 받아 전력을 공급받고 나머지 구간을 계속 시공하는 방식을 씁니다. 저는 공사 일정에 따라 부분검사가 가능한지 먼저 확인하고 시공사 및 감리와 함께 검사 일정을 조율하는 방식으로 준공 일정에 차질이 없게 진행합니다.

    법적 근거 및 대상: 전기안전관리법 제9조 — 공사계획 인가·신고 대상 전기설비 사용 전 검사 의무. 고압 자가용 전기설비(수변전 설비 보유) 필수 적용. 부분검사 — 변압기 뱅크별·동별·층별 구획 가능 시 신청 가능.

    신청 절차와 준비 서류 — 빠지면 검사 일정이 밀린다

    사용 전 검사는 검사 희망일 기준 7일 전까지 한국전기안전공사에 신청서를 제출해야 합니다. 방문·우편·팩스·전자우편 모두 가능합니다. 신청 타이밍을 놓치면 검사 일정이 최소 1주일 이상 밀리고, 준공 허가 일정 전체에 영향을 줄 수 있습니다. 공사 마무리 단계가 되면 여러 일이 한꺼번에 몰리기 때문에 사용 전 검사 신청 시점을 미리 역산해두는 것이 중요합니다.

    준비해야 하는 서류는 다음과 같습니다. 첫째, 설계도서입니다. 수변전설비 배치 평면도와 단선결선도가 반드시 포함돼야 합니다. 둘째, 감리원 배치확인서로, 저압 증설·변경공사를 제외한 모든 공사에 필요합니다. 셋째, 전기안전관리자 선임신고증명서 사본입니다. 전기안전관리자가 선임되지 않은 상태에서는 검사 신청 자체가 안 됩니다. 넷째, 공사계획신고 사본과 첨부서류입니다. 다섯째, 고압 이상 전기기계기구의 시험성적서입니다. 수변전기기·차단기·변압기 등 주요 기기의 제조사 시험성적서를 검사 전에 준비해야 합니다. 저는 이 서류 목록을 체크리스트로 만들어 시공사·감리와 공유해두고 검사일 1주일 전에 한 번씩 확인하는 방식을 씁니다.

    준비 서류 체크리스트: ① 설계도서(수변전설비 배치도·단선결선도) → ② 감리원 배치확인서 → ③ 전기안전관리자 선임신고증명서 사본 → ④ 공사계획신고 사본 및 첨부서류 → ⑤ 고압 기기 시험성적서(변압기·차단기·VCB 등) → ⑥ 신청서 제출(검사 희망일 7일 전까지).

    검사 당일 확인 항목 — 현장에서 보는 것들

    검사 당일에는 한국전기안전공사 검사원이 현장에 방문해 전기설비의 시공 상태를 직접 확인합니다. 시공관리책임자와 감리원이 반드시 현장에 입회해야 하고, 전기안전관리자도 검사에 참석해야 합니다. 주요 확인 항목은 크게 서류 검토와 현장 실측으로 나뉩니다. 서류 검토에서는 설계도면과 실제 시공 상태의 일치 여부, 주요 기기 시험성적서와 KC·KS 인증 여부를 확인합니다. 현장 실측에서는 접지저항 측정, 절연저항 측정, 차단기 동작 시험, 보호계전기 설정값 확인이 주요 항목입니다.

    접지저항(Earth Resistance)이란 접지극에서 대지까지의 전기적 저항값을 의미하며, KEC 140에서 규정하는 기준값 이하인지 측정합니다. 절연저항(Insulation Resistance)이란 전선 도체와 외부 사이의 절연 성능을 나타내는 값으로, 기준값 미달이면 누전 및 감전 위험이 있어 검사에서 반드시 확인합니다. 저도 현장에서 접지저항이 기준을 초과해 검사 당일 보완 시공을 요청받은 적이 있습니다. 이런 상황을 방지하려면 검사 전 전기안전관리자나 시공사와 함께 사전 자체 점검을 해두는 것이 좋습니다.

    검사 당일 주요 확인 항목: 설계도면 ↔ 시공 상태 일치 여부 / 주요 기기 시험성적서·KC·KS 인증 확인 / 접지저항 측정(KEC 기준값 이하) / 절연저항 측정(KEC 132 기준) / 차단기·VCB 동작 시험 / 보호계전기 설정값 / 울타리·시건장치·출입금지 표시판 설치 여부.

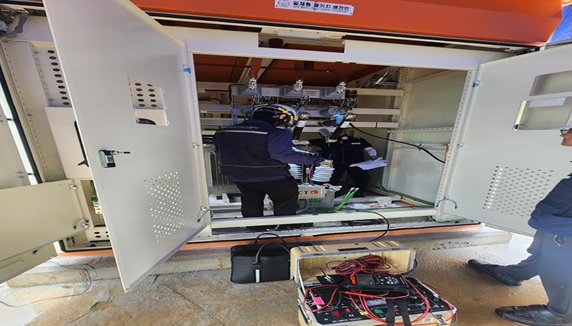

    검사원이 사용전검사 측정하는 사진

    검사 지적 발생 시 대응 — 불합격 후 재검사 절차

    사용 전 검사에서 지적 사항이 발생하면 한국전기안전공사로부터 전기설비 검사결과지적서가 발행됩니다. 지적 사항을 모두 보완한 뒤 재검사를 신청해야 합니다. 지적 내용은 크게 두 가지로 나뉩니다. 경미한 지적은 현장에서 즉시 보완 가능한 항목으로, 접지선 누락이나 표시판 미설치처럼 당일 시공으로 해결할 수 있는 경우입니다. 중대한 지적은 시공 자체를 다시 해야 하는 경우로, 절연저항 불량이나 접지저항 기준 초과처럼 보완에 시간이 걸리는 항목입니다. 중대한 지적이 나오면 재검사까지 추가 시간이 필요해 준공 일정에 직접 영향이 생깁니다.

    이런 상황을 사전에 방지하는 가장 확실한 방법은 검사 전 자체 사전 점검입니다. 전기안전관리자와 시공사가 함께 검사 항목을 기준으로 현장을 한 번 돌아보고, 특히 접지저항·절연저항 값을 미리 측정해두는 것이 좋습니다. 검사 당일 나올 수 있는 지적 항목을 미리 파악해두면 검사가 한 번에 통과되는 경우가 많습니다. 저는 사용 전 검사 일정이 잡히면 일주일 전 시공사에 자체 점검 체크리스트를 보내고 결과를 확인하는 방식을 씁니다.

    지적 발생 시 대응: 전기설비 검사결과지적서 수령 → 지적 항목 보완 시공 → 재검사 신청. 경미한 지적(표시판·접지선 누락 등) — 당일 즉시 보완 가능. 중대한 지적(절연·접지 불량) — 보완 후 재검사 일정 확보 필요. 사전 자체 점검으로 대부분 예방 가능.

    사용 전 검사는 준공 직전에 몰아서 준비하면 반드시 어딘가에서 막힙니다. 검사 신청 타이밍, 서류 준비, 현장 사전 점검을 공사 마무리 단계부터 역순으로 계획해두는 것이 가장 안전합니다. 검사 한 번에 통과하면 준공 일정이 지켜지고, 지적 한 번 받으면 일정 전체가 흔들립니다.
